隨著長輸管道的建設,管道的內部防腐已成為趨勢,母材內涂層可以在工廠預制,但是在現場施工中,管道內部情況復雜,焊縫的內部防腐一直是施工中的難點。傳統的內襯短節法、機械壓接法等,由于苛刻的工藝條件限制,或者高昂的施工成本,顯現出在施工應用中的局限性。內補口設備對焊縫進行內補口,不僅提高了防腐效率,而且大大節約了人力,縮短施工工期,減少工人勞動強度,在實踐過程中該產品較高的合格率達,高質量完成了施工,保證了工期目標的順利實現。該設備適用于坡度為20°以下平原山丘地段、管徑在355~559mm范圍內的長輸管道內補口施工。
1.工藝原理
管道焊縫的內補口主要通過它設備在管道中焊縫位置進行施工,設備采用無線控制系統,在管道外通過控制箱上的無線遙控操作設備在管道中內補口。管道設備類似“小火車”一樣,由多節組成,按功能分為動力、除銹、噴涂。動力部分為整個補口車在管道內行進及各項功能的實現提供動力;除銹清理部分可對焊縫表面進行打磨清理;噴涂為雙組分噴涂模式,對焊縫進行液態涂料的噴涂。工作時,操作人員通過視頻發出各項指令,完成對管內小車的前進、后退、定位、除銹、清理、停車等項作業的控制,實現管道焊縫。
2.施工工藝流程及操作要點
內補口施工工藝流程包括:施工準備、定位除銹、清掃吸塵、定位噴涂、外觀檢測、電火花檢漏、厚度檢測等。
3.定位除銹。

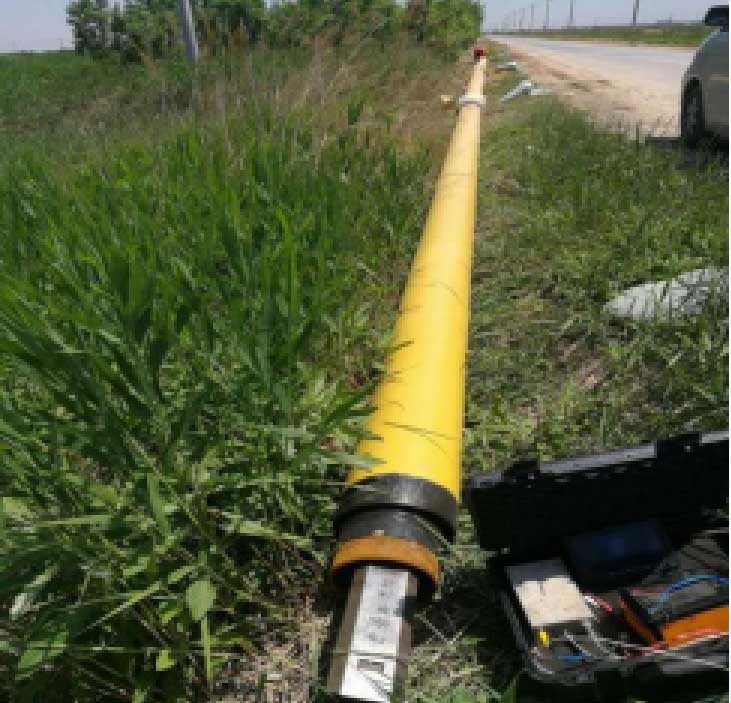

(1)管道無損檢測合格之后,將內補口車預先放置在管道中,打開補口機和控制箱,調整天線位置以便通信順暢。
?。?)操作控制面板,根據管徑調整除銹行程、除銹間隙、除銹次數、除銹伸臂等參數。以管徑457mm為例,除銹行程為20mm,間隙1s,除銹次數3次,伸臂40s。
?。?)該設備采取“倒退行進”方式進行,設備先進入管道內部,然后從管內部后退施工至管口。
?。?)將視頻切換到除銹視頻,按下后退按鈕,設備開始后退,通過控制箱上的顯示屏觀測焊縫定位,待除銹視頻中出現焊道時,按下停止按鈕,此時按下除銹按鈕,設備開始自動除銹。
?。?)在除銹完成之后,清掃電動機自動啟動,帶動毛刷開始清掃,緊接吸塵電動機啟動,吸走清掃下來的灰塵、焊渣等,該過程屬于除銹過程中的一部分。
4.定位噴涂。
?。?)在完成除銹、清掃及吸塵等動作之后,開始進入噴涂。
(2)通過操縱控制面板,根據管徑調整噴涂長度、噴涂厚度、噴涂次數等參數。以管徑457mm為例,噴涂長度30mm,噴涂厚度450μm,噴涂次數3次。
?。?)除銹和噴涂屬于兩個分開的過程,所以在除銹之后的焊道需要重新定位,將視頻切換到噴涂視頻,按下后退按鈕,通過控制箱上的顯示屏觀測焊縫位置,待噴涂視頻中出現焊道時,按下停止按鈕,此時按下噴涂按鈕,設備自動開始噴涂。待該焊縫噴涂之后,繼續后退通過除銹視頻尋找下一道焊縫,繼續進行除銹、清掃吸塵和噴涂。
內補口前應在試件上進行設備機具與原材料間的匹配性試驗,確定設備工作頻率和噴涂次數。
